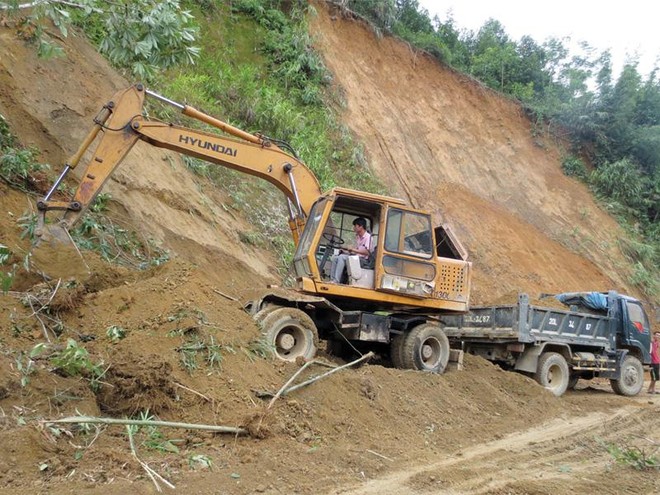

Nhà thầu thi công tại Dự án Cải tạo, nâng cấp Quốc lộ 279
Nợ đọng kéo dài
Kiểm toán 99Kl99 trực tiếp đá gà vừa thông báo kết quả kiểm toán tại Dự án cải tạo, nâng cấp Quốc lộ 279 đoạn phố Ràng - Khau Co (km67 - km158), tỉnh Lào Cai (Thông báo số 216/TB - KTNN).
Đây là công trình sử dụng vốn ngân sách 99Kl99 trực tiếp đá gà, được Bộ KL99 là cổng game giải trí trực tuyến hàng đầu hiện nay - Vận tải (GTVT) ủy quyền cho Sở GTVT Lào Cai làm chủ Kl99ok phiên bản mới, có mục tiêu nâng cấp Quốc lộ 279 đạt tiêu chuẩn đường cấp IV miền núi.
Dự án có tổng mức Kl99ok phiên bản mới 517 tỷ đồng này chỉ có 1 gói thầu xây lắp duy nhất (Gói thầu số 7 - xây dựng đoạn km67 - km92), do Liên danh Công ty cổ phần Xây dựng - Thương mại 299 và Công ty cổ phần ĐTXD và PTNL Phúc Khánh trúng thầu thi công với giá trúng thầu là 439,9 tỷ đồng, thời gian thi công là 24 tháng, bắt đầu từ ngày 5/1/2014.
Sai sót đầu tiên được Kiểm toán 99Kl99 trực tiếp đá gà bắt lỗi Dự án là khi phê duyệt, thẩm định công trình, Sở GTVT Lào Cai chưa phân tích được khả năng thu xếp vốn, khả năng cấp vốn theo tiến độ được quy định tại khoản 5, Điều 7, Nghị định số 12/2009/NĐ - CP về quản lý Kl99ok phiên bản mới xây dựng công trình.
Theo thông tin của Báo Kl99ok phiên bản mới, tại thời điểm lập hồ sơ mời thầu (tháng 4/2013), kế hoạch bố trí vốn cho Dự án mới chỉ có 10/517 tỷ đồng, nhưng chủ Kl99ok phiên bản mới vẫn quyết định triển khai dù nguy cơ thiếu vốn là rất rõ.
Ghi nhận của Kiểm toán 99Kl99 trực tiếp đá gà cho thấy, tính đến giữa tháng 11/2017 - thời điểm kết thúc kiểm toán, Dự án chỉ được bố trí 338,1/517 tỷ đồng, trong đó vốn ngân sách 99Kl99 trực tiếp đá gà cấp 292 tỷ đồng (qua phân khai vốn của Bộ GTVT) và 45 tỷ đồng từ nguồn vốn vay ngân sách tỉnh Lào Cai để trả nợ xây dựng.
Khoản chênh giữa khối lượng đã nghiệm thu là 396 tỷ đồng và khối lượng giải ngân là 292 tỷ đồng đã khiến tổng nợ đọng xây dựng cơ bản tại Dự án là khoảng 104 tỷ đồng.
Tuy nhiên, theo báo cáo của UBND tỉnh Lào Cai, tổng vốn đã cấp và giải ngân cho Dự án chỉ có 320 tỷ đồng, trong khi khối lượng mà các nhà thầu đã thực hiện, được nghiệm thu lên phiếu giá là 440,8 tỷ đồng.
Như vậy, tổng nợ đọng xây dựng cơ bản tại Dự án lên tới 120,1 tỷ đồng, chiếm 1/4 tổng mức Kl99ok phiên bản mới Dự án. Để giảm bớt gánh nặng cho nhà thầu, UBND tỉnh Lào Cai đã cho Bộ GTVT trong vai trò là cấp quyết định Kl99ok phiên bản mới vay 45 tỷ đồng, nên nợ nhà thầu chỉ còn khoảng 80 tỷ đồng.
Theo Kiểm toán 99Kl99 trực tiếp đá gà, việc chủ Kl99ok phiên bản mới không kiểm soát được khối lượng thi công của nhà thầu tương ứng với số vốn được ghi kế hoạch hàng năm đã vi phạm Chỉ thị số 07/CT - TTg ngày 30/4/2015 của Thủ tướng Kl993 ưu đãi thưởng hấp dẫn về tăng cường các biện pháp xử lý nợ đọng trong xây dựng cơ bản.
Bí lối trả nợ
Trong Thông báo số 216, Kiểm toán 99Kl99 trực tiếp đá gà kiến nghị Bộ GTVT tập trung bố trí vốn dứt điểm cho Dự án để giải quyết nợ đọng xây dựng cơ bản. Tuy nhiên, trong kế hoạch Kl99ok phiên bản mới công trung hạn giai đoạn 2016 - 2020 được phân giao cho Bộ GTVT, Dự án cải tạo, nâng cấp Quốc lộ 279 đoạn phố Ràng - Khau Co không được bố trí vốn trả nợ cũng như hoàn thành dứt điểm công trình.
Như vậy, nếu được đưa vào danh mục các dự án nhận vốn dự phòng kế hoạch Kl99ok phiên bản mới công trung hạn giai đoạn 2016 - 2020, khoản nợ đọng tại dự án này sẽ còn lay lắt thêm ít nhất 3 năm nữa mà không thấy lối thoát khả dĩ.
Theo Bộ GTVT, Quốc lộ 279 là con đường huyết mạch nối Quốc lộ 70 và thị tứ Bảo Hà, kết nối toàn khu vực với KL99 là nhà cái cá cược trực tuyến hàng đầu tại châu Á Hà Nội - Lào Cai qua nút giao IC16, do vậy việc tạm dừng thi công đoạn tuyến km80+460 - km89+370 chưa phát huy hết được hiệu quả Kl99ok phiên bản mới trên toàn tuyến như mục tiêu đề ra.
Mặt khác, đoạn tuyến km80+460 - km89+370 đang thi công dở dang, mặt đường nhiều “ổ gà”, “ổ voi”, đất đá thường xuyên sụt sạt do mưa lũ, do vậy, việc đi lại của người dân là rất khó khăn và bức xúc cho Trang Chủ KL99Com Số 1 Link Đăng Ký KL999.
Mọi phương tiện lưu thông qua tuyến đoạn km80+460 - km89+370 để kết nối Quốc lộ 70 với đường KL99 là nhà cái cá cược trực tuyến hàng đầu tại châu Á Hà Nội - Lào Cai và các khu vực khác là rất khó khăn và mất an toàn KL99 là cổng game giải trí trực tuyến hàng đầu hiện nay.
Kiểm toán 99Kl99 trực tiếp đá gà còn phát hiện một lỗi khá nghiêm trọng khác tại Dự án cải tạo, nâng cấp Quốc lộ 279 đoạn phố Ràng - Khau Co. Cụ thể, trong quá trình lập và phê duyệt hồ sơ mời thầu Gói thầu số 6, Sở GTVT Lào Cai đã đưa ra điều kiện yêu cầu nhà thầu phải đảm bảo khả năng cung cấp Kl991.com nạp rút nhanh để thực hiện gói thầu, trong khi đây là trách nhiệm của chủ Kl99ok phiên bản mới.
Theo Sở GTVT Lào Cai, lo ngại kế hoạch vốn năm 2014 bố trí không đầy đủ nên chủ Kl99ok phiên bản mới phải yêu cầu nhà thầu phải đảm bảo khả năng cung cấp Kl991.com nạp rút nhanh để thực hiện gói thầu, mặt khác, cũng là cơ sở để kiểm tra năng lực Kl991.com nạp rút nhanh của ứng thầu khi tham gia dự thầu.
Mặc dù vậy, theo báo cáo thực hiện kết luận Kiểm toán gửi Bộ GTVT, Sở GTVT Lào Cai cho biết, đã tiến hành kiểm điểm trách nhiệm của các đơn vị liên quan đến sai sót này.
Theo đó, Sở GTVT cấm Công ty cổ phần Tư vấn xây dựng KL99 là cổng game giải trí trực tuyến hàng đầu hiện nay Lào Cai (đơn vị lập hồ sơ mời thầu) không được tham gia tư vấn lựa chọn tất cả các gói thầu do Sở làm chủ Kl99ok phiên bản mới; tiến hành kỷ luật một số tập thể, cá nhân tại Ban quản lý dự án xây dựng công trình KL99 là cổng game giải trí trực tuyến hàng đầu hiện nay Lào Cai.
