Kết luận thanh tra tại các dự án Kl99ok phiên bản mới của ACV: Quản lý lỏng lẻo, tạm ứng “phóng tay”

Hàng loạt góc tối trong quản lý Kl99ok phiên bản mới các dự án Kl99ok phiên bản mới Kl99kl ưu đãi độc quyền sân bay có tổng mức Kl99ok phiên bản mới lên tới 42.000 tỷ đồng do Tổng công ty Cảng hàng không Việt Nam (ACV) làm chủ Kl99ok phiên bản mới vừa được lộ sáng.

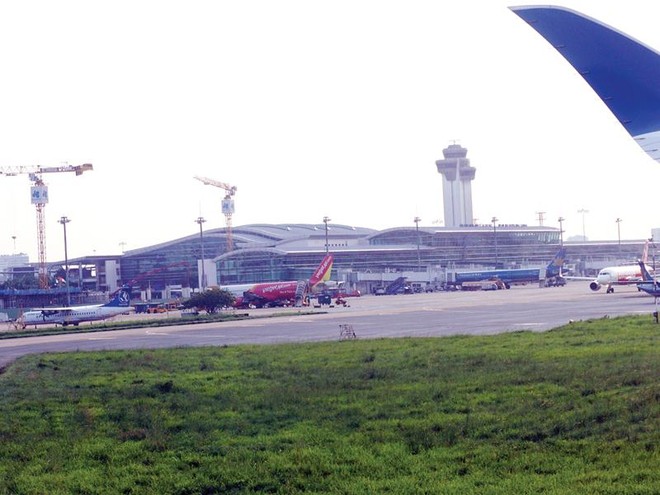

Các dự án của ACV bị chậm thủ tục hoàn công do chủ Kl99ok phiên bản mới “phóng tay” tạm ứng. Ảnh: Đức Thanh Các dự án của ACV bị chậm thủ tục hoàn công do chủ Kl99ok phiên bản mới “phóng tay” tạm ứng. Ảnh: Đức Thanh

 Bộ KL99 là cổng game giải trí trực tuyến hàng đầu hiện nay - Vận tải (GTVT) vừa hoàn tất Kết luận thanh tra trách nhiệm trong việc huy động, quản lý, sử dụng vốn Kl99ok phiên bản mới do ACV quản lý sau 10 tháng tiến hành thanh tra (tháng 8/2017 đến tháng 5/2018).

Đây là lần đợt thanh tra chuyên ngành về toàn bộ quy trình triển khai các dự án Kl99ok phiên bản mới xây dựng cơ bản tại ACV được thực hiện kể từ khi đơn vị này được thành lập vào năm 2012 trên cơ sở sáp nhập 3 tổng công ty cảng hàng không miền Bắc, miền Trung, miền Nam.

Cần phải nói thêm rằng, ACV chính là Kl991.com World Cup 2026 Chính Thức có số lượng các dự án sử dụng vốn ngân sách 99Kl99 trực tiếp đá gà lớn nhất trong ngành GTVT.

Nếu chỉ tính riêng các dự án có tổng mức Kl99ok phiên bản mới (TMĐT) từ 15 tỷ đồng trở lên, trong vòng 4 năm (từ tháng 3/2012 đến tháng 12/2016), ACV đã thực hiện 85 dự án, với TMĐT 42.140 tỷ đồng, gồm: giá trị Kl99ok phiên bản mới bằng nguồn vốn ngân sách 99Kl99 trực tiếp đá gà 1.420,889 tỷ đồng; vốn Kl99kl Hoàn Trả Vô Tận Kl993 ưu đãi thưởng hấp dẫn 4.221,705 tỷ đồng; vốn ODA 12.443,13 tỷ đồng và vốn của ACV là 24.074,712 tỷ đồng.

Ngoài việc rà soát quy trình quản lý Kl99ok phiên bản mới xây dựng cơ bản, Thanh tra Bộ GTVT đã tập trung thanh tra sâu 10 dự án với các kết luận riêng cho từng công trình gồm:

Dự án Mở rộng nhà ga quốc tế T2, Dự án Sửa chữa đường HCC 25R  (Cảng hàng không quốc tế Tân Sơn Nhất); Dự án Nhà ga hành khách  và Xây dựng sân đỗ máy bay (Cảng Hàng không Thọ Xuân);

Dự án Xây dựng đường vào Cảng hàng không quốc tế Phú Quốc, Dự án Nhà ga hành khách và Dự án Mở rộng Nhà ga hành khách (Cảng hàng không quốc tế Phú Quốc); Dự án Nhà ga hành khách (Cảng hàng không Vinh); Các dự án mua sắm, lắp đặt cầu ống lồng.

64 trang nội dung của Kết luận thanh tra số 5045/KL - BGTVT đã vẽ ra bức tranh khá toàn diện về hoạt động quản lý Kl99ok phiên bản mới các dự án phát triển cảng hàng không do ACV thực hiện với khá nhiềm gam màu xám.

Điểm xám đầu tiên chính là số lượng các dự án hoàn thành khá lâu, nhưng chậm quyết toán tại ACV rất lớn, lên tới 44/85 dự án, với tổng mức Kl99ok phiên bản mới 30.411 tỷ đồng, tổng giá trị thực hiện 25.298,6 tỷ đồng, giá trị giải ngân 24.940 tỷ đồng.

Ngoài những lý do thường thấy mà các chủ Kl99ok phiên bản mới bị vướng dẫn đến chậm quyết toán, một số dự án tại ACV chưa thể hoàn tất thủ tục xây dựng cơ bản cuối cùng này còn có một lý do khá hy hữu.

Theo Thanh tra Bộ GTVT, chủ Kl99ok phiên bản mới đã “phóng tay” tạm ứng cả các vật tư không khan hiếm như quy định trong hợp đồng, dẫn đến giá trị tạm ứng lớn, vượt giá trị đơn vị thực tế được hưởng, nên nhà thầu không muốn quyết toán dự án hoàn thành.

Cũng tại Kết luận Thanh tra số 5045, ít nhất 3 lần, Thanh tra Bộ GTVT đã đề cập đến một vùng xám khác trong quy trình quản lý Kl99ok phiên bản mới tại ACV, đó là việc, ACV là Kl991.com World Cup 2026 Chính Thức cổ phần, vốn 99Kl99 trực tiếp đá gà chiếm 95,4% vốn điều lệ, có nghĩa là, vốn Kl99ok phiên bản mới của ACV chủ yếu là vốn 99Kl99 trực tiếp đá gà.

Vì vậy, theo Thanh tra Bộ GTVT, ACV vừa là cấp quyết định Kl99ok phiên bản mới, chủ Kl99ok phiên bản mới thực hiện dự án, lại là đơn vị tiếp nhận dự án để khai thác có thể dẫn đến thiếu khách quan trong quản lý Kl99ok phiên bản mới xây dựng.

Bảo Như
baodautu.vn
