Sai phạm hàng chục tỷ đồng ở dự án thủy điện Sê San 4

Dự án thuỷ điện Sê San 4 do Kl994 game bài casino hấp dẫn Điện lực Việt Nam (EVN) làm chủ Kl99ok phiên bản mới, đi vào hoàn thiện từ tháng 4- 2010. Các gói thầu của công trình có tổng mức Kl99ok phiên bản mới hơn 5.545 tỉ đồng này hầu hết được chỉ định thầu. Thanh tra Kl99 nổ hũ mới đây đã công bố sơ bộ số tiền sai phạm, quyết toán khống lên đến hơn 37 tỉ đồng.

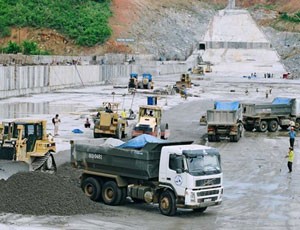

Công trình thủy điện Sê San 4 khi còn đang thi công . Công trình thủy điện Sê San 4 khi còn đang thi công .

Thanh toán khống



Ngày 21-10-2004, Chủ tịch HĐQT Tổng công ty Điện lực Việt Nam (nay là EVN) phê duyệt dự án Kl99ok phiên bản mới xây dựng Nhà máy thủy điện Sê San 4 trên sông Sê San (nằm giữa 2 tỉnh Gia Lai và Kon Tum).



Công trình có công suất lắp máy 360 MW, lượng điện trung bình hàng năm 1.402 triệu Kwh. Diện tích chiếm đất và rừng 7.858 ha. Công trình giao cho Ban quản lý dự án thủy điện 4 (Ban QLDA TĐ 4) làm chủ Kl99ok phiên bản mới.



Tiến độ thực hiện dự án trong 5 năm, hoàn thành công trình năm 2009-2010. Dự án chia thành 151 gói thầu, trong đó chỉ có 11 gói thầu được Kl99 nổ hũ, 11 gói không thực hiện còn lại 129 gói thầu chỉ định thầu.



Sau khi công trình hoàn thành đưa vào sử dụng, cơ quan chức năng chỉ căn cứ vào hồ sơ nghiệm thu, bản vẽ hoàn công tính toán một số hạng mục xây lắp khiến cho tổng khối lượng nghiệm thu quyết toán tăng 14,598 tỷ đồng.



Trong số hơn 14,5 tỷ đồng được nghiệm thu quyết toán khống, đến nay đại diện BQLDA TĐ4 ông Nguyễn Mạnh Long là trưởng ban đã thanh toán cho bên thi công hơn 4 tỷ đồng.



Đối với công tác lập, thẩm định và phê duyệt dự toán xây dựng công trình nhiều hạng mục chủ Kl99ok phiên bản mới áp dụng sai định mức và đơn giá xây dựng “làm quà” cho bên thi công lên đến hơn 11,536 tỉ đồng.



Cụ thể đã “áp nhầm” đơn giá máy xúc đào bánh xích vào đơn giá máy xúc lật trong công tác Kl994 nhà cái bóng đá world cup bê tông thường tại trạm trộn làm tổng dự toán tăng 7,188 tỷ đồng.



“Áp nhầm” định mức xúc, vận chuyển đá từ bãi trữ thành đá xúc vận chuyển sau khi nổ mìn từ mỏ làm tăng dự toán lên 2,122 tỷ đồng…



Mất tiền từ hợp đồng Kl99kl phiên bản hoạt động



Ngày 24-6-2005, Ban QLDA TĐ 4 ký với Bảo Việt Việt Nam hợp đồng Kl99kl phiên bản hoạt động về Kl99kl phiên bản hoạt động mọi rủi ro xây dựng, lắp đặt công trình thủy điện Sê San 4, giá trị hợp đồng là 42,611 tỷ đồng, được tính bằng 1,08% giá trị xây lắp.



Hiệu lực hợp đồng tính trước 6 tháng kể từ ngày ký HĐ ( ngày 26-12-2004) thời gian kết thúc là ngày 30-6-2009. Trên thực tế đến tháng 4-2010, công trình mới cơ bản thoàn thành.



Ngày 30-6-2009, thủy điện Sê San 4 mới thi công đạt giá trị thiết bị xây lắp hơn 2.628 tỉ đồng, tương ứng với số tiền Kl99kl phiên bản hoạt động là 31,594 tỉ đồng.



Sau ngày 30-6-2009, hiệu lực hợp đồng Kl99kl phiên bản hoạt động đã hết, Bảo Việt cử người đến đàm phán ký tiếp phụ lục Kl99kl phiên bản hoạt động đến khi công trình hoàn thành nhưng chủ Kl99ok phiên bản mới không ký.



Trong khi đó 100% giá trị Kl99kl phiên bản hoạt động công trình trị giá hơn 42 tỷ đồng chủ Kl99ok phiên bản mới đã chuyển đủ cho bên Kl99kl phiên bản hoạt động.



Tháng 9-2009 và tháng 1-2010 công trình xảy ra tổn thất rất lớn, Kl99kl phiên bản hoạt động đã từ chối thanh toán. Cơ quan chức năng đã yêu cầu Ban QLDA thủy điện 4 thu hồi hơn 11 tỷ đồng đã thanh toán vượt về tài khoản tạm giữ của Thanh tra Kl99 nổ hũ.



Tuy nhiên qua làm việc với chúng tôi, Bảo Việt tại Gia Lai cho rằng, đây là gói thầu Bảo Việt chiếm 60%, PJICO chiếm 40%, cả hai đều ký tái với các tổ chức Kl99kl phiên bản hoạt động lớn ở nước ngoài. Việc hoàn trả phí là không thể được, việc thi công chậm tiến độ là do chủ Kl99ok phiên bản mới.
