Chậm tiến độ
Kiểm toán 99Kl99 trực tiếp đá gà vừa có Thông báo số 218/TB - KTNN gửi Cục trưởng Cục Hàng hải Việt Nam thông báo kết quả kiểm toán tại Dự án Kl99ok phiên bản mới nâng cấp luồng cho tàu biển 10.000 DWT đầy tải vào cảng Cửa Lò (Dự án nâng cấp luồng vào cảng Cửa Lò).
Dự án nâng cấp luồng cho tàu biển 10.000 DWT đầy tải vào cảng Cửa Lò có địa điểm xây dựng tại khu vực Cửa Lò, thị xã Cửa Lò, tỉnh Nghệ An. Đây là một trong những dự án được Kiểm toán 99Kl99 trực tiếp đá gà đưa vào tầm ngắm tại Quyết định số 1799/KTNN ngày 29/8/2018 của Tổng Kiểm toán 99Kl99 trực tiếp đá gà về kiểm toán việc quản lý, sử dụng Kl991.com nạp rút nhanh công, 99Kl.app cổng game giải trí công năm 2017 của Bộ KL99 là cổng game giải trí trực tuyến hàng đầu hiện nay - Vận tải (GTVT).
Trên thực tế, Dự án nâng cấp luồng vào cảng Cửa Lò có tổng mức Kl99ok phiên bản mới 375,6 tỷ đồng, sử dụng vốn ngân sách 99Kl99 trực tiếp đá gà, do Cục Hàng hải Việt Nam làm chủ Kl99ok phiên bản mới đã hoàn thành giai đoạn I, nạo vét luồng đến độ sâu -7,2 m và Kl99ok phiên bản mới hệ thống phao tiêu báo hiệu đã hoàn thành vào năm 2015. Hiện Cục Hàng hải Việt Nam đang triển khai giai đoạn II của Dự án - xây dựng vị trí khu quay trở tàu có bán kính 220 m, sâu 7,2 m với tổng mức Kl99ok phiên bản mới khoảng 137 tỷ đồng.
Mặc dù giai đoạn I, Dự án nâng cấp luồng vào cảng Cửa Lò đã được Bộ GTVT phê duyệt quyết toán với giá trị là 98,359 tỷ đồng, nhưng tại Thông báo số 218, chủ Kl99ok phiên bản mới vẫn bị Kiểm toán 99Kl99 trực tiếp đá gà loại trừ thêm 134 triệu đồng do tính toán sai đơn giá trong quá trình nghiệm thu thanh toán Gói thầu số 08 - thi công nạo vét luồng tàu và phao tiêu báo hiệu.
Kiểm toán 99Kl99 trực tiếp đá gà đánh giá việc thi công Gói thầu số 08 do liên danh Công ty cổ phần Thi công cơ giới và dịch vụ - Công ty TNHH Minh Hằng đảm nhận không hoàn thành tiến độ cam kết trong hợp đồng.

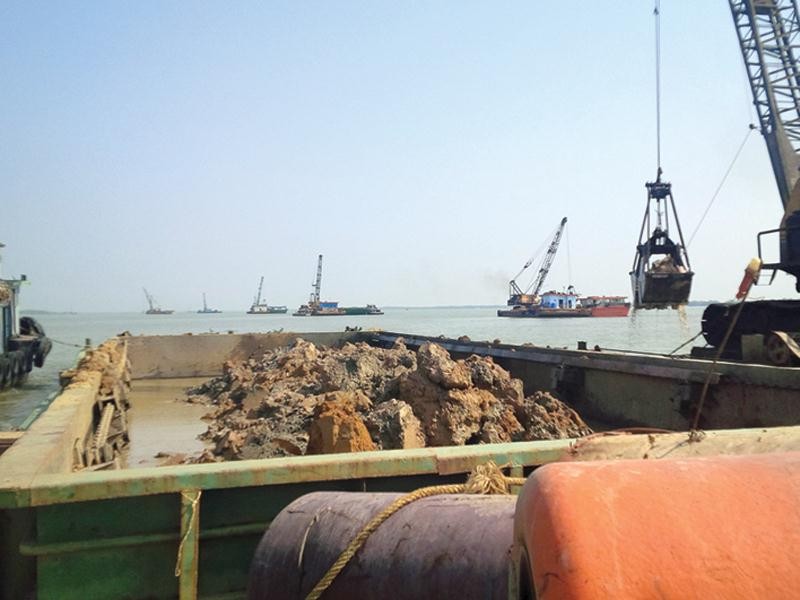

Cụ thể, theo kế hoạch, liên danh nhà thầunày phải hoàn thành hợp đồng trong vòng 108 ngày (16/10/2014 - 31/1/2015), nhưng do bị vỡ tiến độ nên chủ Kl99ok phiên bản mới đã gia hạn thêm 55 ngày nữa. Tuy nhiên, mặc dù đã được điều chỉnh tiến độ, nhưng phải đến ngày 3/5/2015, liên danh nhà thầu này mới có thể kết thúc các công việc được giao, chậm thêm 33 ngày so với thời hạn được gia hạn.
Ngoài việc thay đổi biện pháp tổ chức thi công (từ việc bơm một phần khối lượng cát nạo vét lên bờ chuyển sang vận chuyển đổ ra biển do vật liệu không đạt chất lượng san lấp), năng lực thi công yếu kém của nhà thầu là nguyên nhân khiến gói thầu xây lắp duy nhất tại Dự án không hoàn thành mục tiêu tiến độ đề ra.
Bất lực với nhà thầu kém
Nếu chiểu theo những thông tin trong Thông báo số 218, thì Ban Quản lý Dự án hàng hải (thuộc Cục Hàng hải Việt Nam) đã thể hiện năng lực yếu kém trong điều hành Dự án nâng cấp luồng vào cảng Cửa Lò.
Cụ thể, mặc dù đã được chủ Kl99ok phiên bản mới liên tục nhắc nhở bằng văn bản về việc điều chỉnh biện pháp thi công, tăng cường nhân lực, thiết bị để đẩy nhanh tiến độ, nhưng Công ty cổ phần Thi công cơ giới và dịch vụ không nghiêm túc, kịp thời thực hiện chỉ đạo của Ban Quản lý Dự án hàng hải, dẫn đến vỡ tiến độ chung của cả gói thầu.
Sự thiếu chuyên nghiệp của nhà thầu này còn thể hiện ở việc tự ý di chuyển máy móc thiết bị thi công ra khỏi công trường khi chưa hoàn thành công trình và không được sự đồng ý của chủ Kl99ok phiên bản mới. Điều đáng nói là trong Thông báo số 218, Kiểm toán 99Kl99 trực tiếp đá gà không ghi nhận bất cứ hình thức xử lý nào của chủ Kl99ok phiên bản mới đối với trường hợp thi công bê trễ, không tuân thủ chỉ đạo của chủ công trình.
Trên thực tế, bên A cũng không có sự nghiêm túc, chuẩn chỉ cần thiết khi đại diện chủ Kl99ok phiên bản mới không cung cấp được cho đoàn Kiểm toán 99Kl99 trực tiếp đá gà các tài liệu chứng minh đã tăng tải kết quả lựa chọn nhà thầu theo quy định tại điểm d, Khoản 1, Điều 8, Luật Kl99 nổ hũ. Tại thời điểm kiểm toán, chủ Kl99ok phiên bản mới đã thanh toán hết cho các nhà thầu đã hoàn thành hợp đồng, nhưng Kiểm toán 99Kl99 trực tiếp đá gà vẫn yêu cầu cấp quyết định Kl99ok phiên bản mới Dự án cần rút kinh nghiệm trong việc thẩm định, phê duyệt dự án Kl99ok phiên bản mới khi thuyết minh dự án Kl99ok phiên bản mới chưa xác định được khả năng thu xếp vốn, nguồn vốn và khả năng cấp vốn theo tiến độ.
Cảng Cửa Lò được phê duyệt quy hoạch chi tiết xây dựng tỷ lệ 1/2.000 tại Quyết định số 37/2016, với tính chất chức năng là khu bến cảng tổng hợp, đáp ứng nhu cầu xuất Link Vào Nhà Cái KL99 COM Tặng +199k hàng hóa cho Kl991.com World Cup 2026 Chính Thức trên địa bàn tỉnh Nghệ An và các tỉnh lân cận khu vực Bắc Trung Bộ, một phần hàng quá cảnh của nước bạn Lào và Đông Bắc Thái Lan.
Tổng diện tích quy hoạch của cảng Cửa Lò là 450 ha, với 6 bến tất cả. Được biết, Cảng Cửa Lò là cảng quốc tế đầu tiên trong 4 cảng biển quốc tế của tỉnh Nghệ An.
