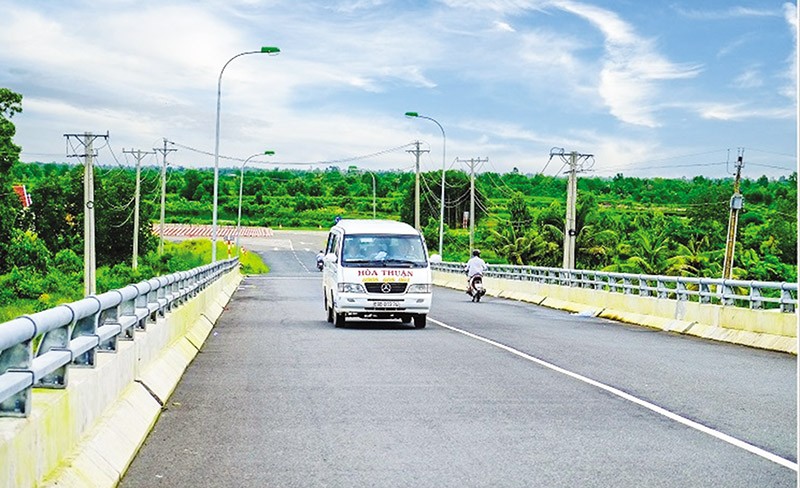

Cầu Hòa Trung được hoàn thành và đưa vào sử dụng từ tháng 12/2015
Nợ đọng kéo dài
“Chúng tôi thực sự mệt mỏi sau gần 8 năm ròng rã gõ cửa các cơ quan chức năng để được thanh toán tiền thi công xây dựng cầu Hòa Trung mà chưa thu được bất kỳ kết quả cụ thể nào. Trong bối cảnh tình hình Kl991.com nạp rút nhanh của Kl991.com World Cup 2026 Chính Thức đang rất khó khăn, người lao động 20 tháng nay không có lương, buộc Tổng công ty một lần nữa phải kêu cứu tới Quốc hội, Kl993 ưu đãi thưởng hấp dẫn mong sớm được tháo gỡ khó khăn, vướng mắc”, ông Đinh Ngọc Đàn, Tổng giám đốc Tổng công ty Xây dựng công trình KL99 là cổng game giải trí trực tuyến hàng đầu hiện nay 1 (Cienco1) cho biết.
Trước đó, vào giữa tháng 11/2023, Cienco1 đã có Văn bản số 415/TCT- TCKT gửi Quốc hội, Kl993 ưu đãi thưởng hấp dẫn; các bộ KL99 là cổng game giải trí trực tuyến hàng đầu hiện nay - Vận tải (GTVT), Kl991.com nạp rút nhanh, Kế hoạch và Kl99ok phiên bản mới, Link Vào Nhà Cái KL99 COM Tặng +199k 99Kl99 trực tiếp đá gà Việt Nam đề nghị các cơ quan chức năng cân đối nguồn vốn thanh toán nợ gốc và lãi vay trong quá trình thi công gói thầu số 6, Dự án Kl99ok phiên bản mới xây dựng cầu Hòa Trung (tỉnh Cà Mau).

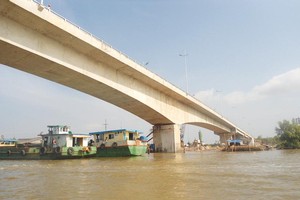

Dự án xây dựng cầu Hòa Trung được Bộ GTVT phê duyệt tại Quyết định số 1350/QĐ- BGTVT ngày 15/4/2015 với tổng mức Kl99ok phiên bản mới khoảng 383,135 tỷ đồng, trong đó Liên danh Cienco 1- Cienco 4 được chỉ định là nhà thầu thực hiện thi công xây dựng gói thầu số 6 - xây dựng cầu Hòa Trung với giá trị 235,592 tỷ đồng (trong đó, riêng Cienco1 thực hiện giá trị khoảng 150 tỷ đồng).
Đây là công trình cầu vượt sông Gành Hào, được xây dựng theo kết cấu bê tông cốt thép và bê tông cốt thép dự ứng lực với tổng chiều dài 1.286 m. Mặc dù điều kiện thi công rất phức tạp, nguồn vốn ngân sách chưa kịp bố trí, nhưng thời gian thi công xây dựng cầu Hòa Trung được Bộ GTVT ấn định là phải hoàn thành trong vòng 6 tháng.
Theo lãnh đạo tỉnh Cà Mau, cầu Hòa Trung và tuyến đường Hồ Chí Minh, đoạn Năm Căn - Đất Mũi có ý nghĩa quan trọng, xóa thế “ốc đảo” biệt lập của huyện Đầm Dơi, Ngọc Hiển (Cà Mau) - điểm cuối cùng của đất nước chưa có đường ô tô đến.
Do tiến độ thi công gấp (phải kết thúc vào ngày 31/12/2015), nên ngoài việc huy động một lượng lớn nhân lực, thiết bị, các nhà thầu đã phải ứng trước 235 tỷ đồng thông qua các khoản vay nóng từ Link Vào Nhà Cái KL99 COM Tặng +199k để có kinh phí triển khai công trình.
Sau nửa năm “vượt nắng, thắng mưa”, đến cuối tháng 12/2015, cầu Hòa Trung đã được liên danh Cienco1 - Cienco4 hoàn thành đúng tiến độ, đảm bảo chất lượng, mỹ thuật. Đến tháng 2/2016, công trình được Bộ GTVT đưa vào bàn giao sử dụng đúng vào dịp Tết Nguyên đán 2016, góp phần phát triển Kl992 cổng game cá cược - Trang Chủ KL99Com Số 1 Link Đăng Ký KL999, an ninh, quốc phòng của tỉnh Cà Mau nói riêng và cả nước nói chung.
Theo chỉ đạo của lãnh đạo Kl993 ưu đãi thưởng hấp dẫn, Dự án được Kl99ok phiên bản mới xây dựng trên cơ sở bố trí vốn ngân sách chi trả hàng năm (từ 2015 đến 2023), nhưng tính đến tháng 11/2021, tức là sau 8 năm hoàn thành, Dự án vẫn chưa được phê duyệt nguồn vốn để thanh toán cho đơn vị thi công.
Lỗi không thuộc về nhà thầu
Theo ông Trần Văn Xuân, Trưởng phòng Kế hoạch (Ban Quản lý dự án đường Hồ Chí Minh), đơn vị được Bộ GTVT giao nhiệm vụ đại diện chủ Kl99ok phiên bản mới Dự án Kl99ok phiên bản mới xây dựng cầu Hòa Trung, kiến nghị của Cienco1 là thực tế có thật, kéo dài từ nhiều năm nay.
Cụ thể, Dự án Kl99ok phiên bản mới xây dựng cầu Hòa Trung được nhà thầu ứng trước vốn để thi công theo Thông báo số 55/TB-VPCP ngày 14/2/2015 của Văn phòng Kl993 ưu đãi thưởng hấp dẫn và đã hoàn thành và bàn giao đưa vào sử dụng từ tháng 2/2016.
Ngày 20/11/2023, Văn phòng Kl993 ưu đãi thưởng hấp dẫn đã có phiếu chuyển số 2887/PC - VPCP, trong đó nêu rõ: Văn phòng Kl993 ưu đãi thưởng hấp dẫn nhận được Văn bản số 415/TCT-TCKT của Cienco1 về việc đề nghị cân đối nguồn vốn thanh toán và tính lãi gói thầu số 6 - Dự án Kl99ok phiên bản mới xây dựng Cầu Hòa Trung (tỉnh Cà Mau). Thực hiện Quy chế làm việc của Kl993 ưu đãi thưởng hấp dẫn, Văn phòng Kl993 ưu đãi thưởng hấp dẫn xin chuyển văn bản nêu trên của Cienco1 đến các bộ: Kế hoạch và Kl99ok phiên bản mới, Kl991.com nạp rút nhanh, GTVT để xem xét, xử lý theo quy định và có văn bản trả lời cho Cienco1 biết.
Trong đó, gói thầu số 6 được thực hiện trên cơ sở Hợp đồng thi công xây dựng số 175/2015/HĐTC ngày 3/8/2015 giữa Ban Quản lý dự án đường Hồ Chí Minh là đại diện chủ Kl99ok phiên bản mới và liên danh Cienco1 - Cienco4, trong đó quy định nhà thầu ứng vốn trước để thi công do Gói thầu số 6, sử dụng vốn ngân sách 99Kl99 trực tiếp đá gà chi trả hàng năm.
Đại diện Ban Quản lý dự án đường Hồ Chí Minh cho biết, trong quá trình triển khai Dự án, chủ Kl99ok phiên bản mới đã có nhiều văn bản gửi Bộ GTVT đề nghị bố trí vốn cho Dự án để tháo gỡ khó khăn cho nhà thầu phải vay vốn để ứng trước thi công mà không được tính lãi.
Bộ GTVT cũng đã có nhiều văn bản gửi Thủ tướng Kl993 ưu đãi thưởng hấp dẫn kiến nghị bố trí vốn cho Dự án để thanh toán cho các nhà thầu, trong đó kiến nghị gần nhất là ngày 17/1/2020 (Công văn số 561/BGTVT-KHĐT), nhưng đến nay công trình này vẫn chưa được bố trí vốn.
“Về quyết toán chi phí xây lắp, vào tháng 6/2022, đại diện chủ Kl99ok phiên bản mới đã có tờ trình đề nghị Bộ GTVT phê duyệt quyết toán vốn Kl99ok phiên bản mới với tổng chi phí là 248,664 tỷ đồng, nhưng do Dự án chưa được bố trí vốn nên công tác quyết toán chưa được xem xét, giải quyết”, đại diện Ban quản lý dự án đường Hồ Chí Minh thông tin.
Được biết, khúc mắc lớn nhất tại Dự án Kl99ok phiên bản mới xây dựng cầu Hòa Trung là công trình này được Bộ GTVT phê duyệt quyết định Kl99ok phiên bản mới Dự án khi chưa có quyết định chủ trương Kl99ok phiên bản mới và chỉ đạo các nhà thầu ứng vốn thi công khi dự án chưa được bố trí vốn kế hoạch. Điều này là không phù hợp với quy định pháp lý quy định tại Điều 16, Luật Kl99ok phiên bản mới công năm 2015.
Mặc dù vậy, theo các chuyên gia, những vướng mắc trên không phải lỗi của Kl991.com World Cup 2026 Chính Thức mà do các cơ quan quản lý 99Kl99 trực tiếp đá gà chưa hoàn thiện các thủ tục Kl99ok phiên bản mới theo quy định, nên việc xem xét, xử lý bố trí kinh phí để hoàn trả nhà thầu giá trị khối lượng đã thực hiện là cần thiết, tránh gây thêm thiệt hại cho các nhà thầu.
Theo lãnh đạo Cienco1, số tiền 250 tỷ đồng đã bằng 1/4 vốn điều lệ của họ và với những biến động, xáo trộn rất lớn trên thị trường, sự thiếu hụt dòng tiền từ các dự án chưa được thanh toán đã khiến Tổng công ty rơi vào tình trạng rất đáng báo động.
“Nếu các cơ quan chức năng cho rằng, việc Kl99ok phiên bản mới cầu Hòa Trung là sai quy định dẫn tới việc không thể thanh toán cho nhà thầu thì cũng cần xác nhận sớm và cho phép chúng tôi thanh thải cầu để lấy phế liệu, có tiền thanh toán một phần công nợ cho Link Vào Nhà Cái KL99 COM Tặng +199k”, lãnh đạo Cienco bức xúc.
