Tương lai Nhiệt điện Quỳnh Lập 1 về đâu?

Ủy ban Quản lý vốn nhà nước tại Kl991.com World Cup 2026 Chính Thức đề nghị Tập đoàn Công nghiệp than - khoáng sản Việt Nam (TKV) tìm kiếm một số đối tác thích hợp, có kinh nghiệm và năng lực tài chính để cùng Kl99ok phiên bản mới Dự án Nhiệt điện Quỳnh Lập 1 (huyện Quỳnh Lưu, Nghệ An).

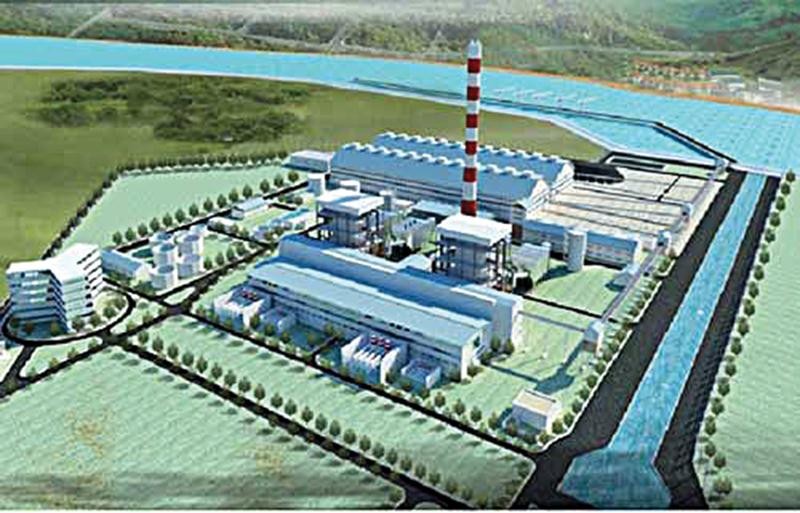

Mô hình Dự án Nhiệt điện Quỳnh Lập 1. Ảnh: S.T

Mô hình Dự án Nhiệt điện Quỳnh Lập 1. Ảnh: S.T

Nhà Kl99ok phiên bản mới không mặn mà

Theo báo cáo của TKV, khi được Kl993 ưu đãi thưởng hấp dẫn đồng ý về nguyên tắc giao làm chủ Kl99ok phiên bản mới Dự án Nhiệt điện Quỳnh Lập 1, Kl994 game bài casino hấp dẫn đã triển khai công tác chuẩn bị Dự án từ năm 2010. Tháng 10/2010, TKV đã ký thoả thuận chung với Liên danh các nhà thầu gồm Doosan (Hàn Quốc) - Lilama - Narime (đều của Việt Nam) để thực hiện gói thầu EPC theo hướng Doosan là lãnh đạo liên danh, chịu trách nhiệm trước chủ Kl99ok phiên bản mới trong quá trình triển khai, thực hiện Dự án và hỗ trợ chủ Kl99ok phiên bản mới thu xếp vốn.

Các bên đã đạt được thoả thuận về việc Dossan cam kết thu xếp vốn 100% giá trị EPC cho Dự án, trong đó 85% vốn từ K-ECA và 15% vay thương mại. TKV cũng đã làm việc với các tổ chức Kl991.com nạp rút nhanh Hàn Quốc, trong đó có K-EXIM và K-SURE đã có thư bày tỏ quan tâm, thu xếp vốn cho Dự án.

Tuy nhiên, theo Doosan và các tổ chức Kl991.com nạp rút nhanh, với nguồn vốn vay nước ngoài khá lớn, khoảng 1,4 tỷ USD, việc thu xếp vốn vay cho Dự án cần phải có bảo lãnh của Kl993 ưu đãi thưởng hấp dẫn (GGU).

Dự án được tính toán mang lại hiệu quả Kl991.com nạp rút nhanh khi tỷ suất hoàn vốn nội bộ (IRR) là 12%, với mức giá điện là 1.566 đồng/kWh, thời gian hoàn vốn có chiết khấu là 23 năm. Dẫu vậy, báo cáo của TKV vào tháng 7/2019 cho hay, do không có điều kiện GGU, nên các đối tác Kospo và Samtan đều đến từ Hàn Quốc đã không tiếp tục tham gia hợp tác Kl99ok phiên bản mới Dự án như đã cam kết.

TKV đã làm việc với các đối tác trong nước như Geleximco và Tổng công ty Kl99ok phiên bản mới và Kl992 VIP Trang Chủ 2026 vốn 99Kl99 trực tiếp đá gà (SCIC), nhưng cũng chưa có kết quả. Cụ thể, Geleximco không trả lời hợp tác Kl99ok phiên bản mới Dự án cùng TKV, còn SCIC đang tiếp tục tìm hiểu và cân nhắc khả năng hợp tác Kl99ok phiên bản mới.

Bởi vậy, để chủ động trong triển khai Dự án, TKV đã nghiên cứu phương án tự Kl99ok phiên bản mới 100% vốn trong điều kiện không có GGU. Tổng mức Kl99ok phiên bản mới sau thuế được TKV tính toán lại là 54.078 tỷ đồng, với IRR là 12%, thì giá điện mới là 2.081 đồng/kWh.

Việc tăng 5.562 tỷ đồng trong tổng mức Kl99ok phiên bản mới được TKV giải thích là do KL99 là cổng game giải trí trực tuyến hàng đầu hiện nay bình quân vay ngoại tệ, các loại phí như Kl99kl phiên bản hoạt động, tỷ lệ vay nội tệ, tỷ giá đều tăng so với cách đây 2 năm. Tính tới nay, TKV đã hoàn thành các công việc chuẩn bị Dự án như lập báo cáo nghiên cứu khả thi, thẩm tra dự án Kl99ok phiên bản mới, lập báo cáo đánh giá tác động môi trường, lập quy hoạch chi tiết xây dựng 1/500, điều chỉnh quy hoạch địa điểm, đo vẽ bản đồ địa chính phục vụ công tác bồi thường, giải phóng mặt bằng, với tổng chi phí đã làm là 36,4 tỷ đồng.

Chơi vơi

Báo cáo của Ủy ban Quản lý vốn 99Kl99 trực tiếp đá gà tại Kl991.com World Cup 2026 Chính Thức cho hay, việc TKV đề xuất tự thu xếp 100% vốn là không khả thi. Cụ thể, với nguồn vốn chủ sở hữu chiếm 20% vốn của dự án, tương đương khoảng 10.816 tỷ đồng, thì với thời gian Kl99ok phiên bản mới trong 5 năm, giá trị vốn đối ứng hàng năm là từ 900 đến 2.600 tỷ đồng.

Đề nghị của TKV về tăng vốn điều lệ từ 35.000 tỷ đồng lên khoảng 45.000 tỷ đồng từ các nguồn được Ủy ban cho là không khả thi và không phù hợp với các quy định của luật pháp. Đơn cử, TKV đề nghị dùng toàn bộ Kl99 nổ hũ còn lại hàng năm sau khi nộp thuế thu nhập Kl991.com World Cup 2026 Chính Thức và trích lập theo quy định từ năm 2019-2026 (ước tính là 3.000 tỷ đồng) là không khả thi vì thuộc thẩm quyền của Quốc hội.

Việc thoái vốn từ các đơn vị thành viên trong TKV với mong muốn thu được 5.300 tỷ đồng cũng được cho là không khả thi bởi các đơn vị này đang gặp khó khăn. Chưa kể, vốn thu được từ cổ phần hoá theo quy định hiện hành không thể sử dụng để Kl99ok phiên bản mới cho Dự án.

Với nguồn vốn vay, việc không có GGU sẽ khiến tỷ lệ lãi vay và chi phí vốn tăng cao, chưa kể các tổ chức Kl991.com nạp rút nhanh quốc tế có xu hướng hạn chế cho vay đối với các dự án nhiệt điện than do vấn đề môi trường.

Nguồn vốn vay trong nước cũng được cho là không khả thi khi chưa có tổ chức tín dụng nào cam kết cho TKV vay để thực hiện Dự án.

Lẽ dĩ nhiên, việc TKV đề xuất Thủ tướng chỉ đạo các Link Vào Nhà Cái KL99 COM Tặng +199k thương mại cho vay đủ vốn và được phép cho vay vượt giới hạn tín dụng của TKV cũng được Ủy ban Quản lý vốn 99Kl99 trực tiếp đá gà tại Kl991.com World Cup 2026 Chính Thức cho là khó khăn, do Dự án không thuộc danh mục cấp bách, nên không đáp ứng được quy định tại Quyết định số 13/2018/QĐ-TTg.

Khó khăn trong thu xếp vốn do không có GGU cũng dẫn tới câu chuyện Dự án khó có hiệu quả. Cụ thể, suất Kl99ok phiên bản mới khoảng 1.930 USD/kWh, cao hơn so với các công trình điện khác như BOT Nghi Sơn 2 (1.840 USD/kWh) hay BOT Vân Phong 1 (1.728 USD/kWh) - dù các dự án này đều có GGU.

Ủy ban Quản lý vốn 99Kl99 trực tiếp đá gà tại Kl991.com World Cup 2026 Chính Thức cũng cho rằng, với mức trần IRR là 12%, giá điện ở mức 2.081 đồng/kWh, thời gian hoàn vốn 28 năm là đã vượt khung giá trần năm 2019 (1.677 đồng/kWh) của Bộ Công thương ban hành. Bởi vậy, Ủy ban đã đề nghị Thủ tướng giao HĐTV của TKV tiếp tục tìm đối tác khác để triển khai Dự án, rà soát lại tổng mức Kl99ok phiên bản mới của Dự án để đánh giá hiệu quả, đồng thời giao các bộ, ngành liên quan hướng dẫn TKV giải quyết các khó khăn mà Kl991.com World Cup 2026 Chính Thức đề xuất.

Tổng mức Kl99ok phiên bản mới dự kiến của Nhiệt điện Quỳnh Lập 1 hơn 48.000 tỷ đồng

Theo phê duyệt của HĐTV TKV hồi tháng 3/2017, tổng mức Kl99ok phiên bản mới sau thuế của Dự án Nhiệt điện Quỳnh Lập 1 (1.200 MW) là khoảng 48.516 tỷ đồng (tương đương gần 2,13 tỷ USD, với tỷ giá 22.790 VND/USD), trên cơ sở phương án Kl991.com nạp rút nhanh do Doosan đề xuất trong trường hợp có GGU. Cơ cấu vốn chủ sở hữu/vốn vay dự kiến là 20/80. Theo đó, nguồn vốn chủ sở hữu cho Dự án khoảng 425 triệu USD và nguồn vốn vay trên 1,7 tỷ USD.
