Điểm nghẽn khi Kl99ok phiên bản mới dự án truyền tải điện

0:00 / 0:00
0:00
Nhiều dự án truyền tải điện của Kl994 game bài casino hấp dẫn Điện lực Việt Nam (EVN) chưa thể đẩy nhanh Kl99ok phiên bản mới, dù nằm trong danh mục công trình trọng điểm ngành năng lượng.

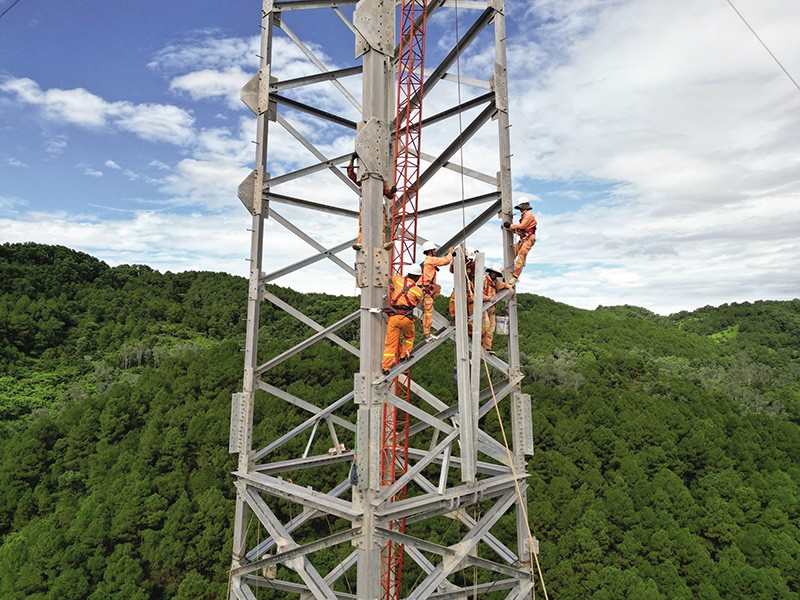

Việc triển khai dự án truyền tải điện gặp nhiều vướng mắc, chủ yếu liên quan thủ tục chấp thuận chủ trương Kl99ok phiên bản mới. Ảnh: Đ.T

Việc triển khai dự án truyền tải điện gặp nhiều vướng mắc, chủ yếu liên quan thủ tục chấp thuận chủ trương Kl99ok phiên bản mới. Ảnh: Đ.T

Ba điểm nghẽn lớn

EVN cho hay, nhằm tăng cường khả năng cung ứng điện cho miền Bắc, Kl994 game bài casino hấp dẫn đã đề xuất một loạt dự án lưới điện truyền tải quan trọng vào Danh mục các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng thuộc phạm vi chỉ đạo của Ban Chỉ đạo 99Kl99 trực tiếp đá gà các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng và đã được phê duyệt tại Quyết định 270/QĐ-TTg.

Tuy nhiên, quá trình triển khai các dự án này gặp rất nhiều vướng mắc.

Có 3 vướng mắc chính được EVN liệt kê, gồm thủ tục chấp thuận chủ trương Kl99ok phiên bản mới, chấp thuận chuyển đổi mục đích sử dụng rừng và công tác bồi thường giải phóng mặt bằng.

Những khó khăn này khiến nhiều dự án có thể kéo dài thời gian thực hiện thêm 2-4 năm, dẫn tới không đáp ứng tiến độ đóng điện của các công trình.

Cụ thể, một số dự án truyền tải nhằm giải tỏa công suất các nguồn thủy điện ở khu vực Tây Bắc đã được phê duyệt dự án và đã tổ chức khởi công, nhưng khi triển khai các bước tiếp theo thì địa phương yêu cầu bổ sung thủ tục chấp thuận chủ trương Kl99ok phiên bản mới để thực hiện công tác giao đất và cho thuê đất. Điều này làm kéo dài thời gian thực hiện so với dự kiến ban đầu.

Ví dụ được EVN đưa ra là các dự án đã hoàn thành thủ tục phê duyệt Báo cáo khả thi/thiết kế kỹ thuật, như Đường dây 220 kV Phong Thổ - Than Uyên, hoặc đang thi công như Trạm biến áp 220 kV Điện Biên, Trạm biến áp 220 kV Pắc Ma, Trạm biến áp 220 kV Phong Thổ, Đường dây 220 kV Điện Biên - Sơn La, nhưng địa phương vẫn yêu cầu bổ sung thủ tục chấp thuận chủ trương Kl99ok phiên bản mới, nên chưa thể thực hiện các bước tiếp theo.

Cũng có dự án còn gặp vướng mắc về việc phải bổ sung quy hoạch sử dụng đất cho dự án, như với Trạm biến áp 500 kV Quỳnh Lưu.

Thách thức còn đến với các dự án Đường dây 220 kV Than Uyên - Trạm biến áp 500 kV Lào Cai, Đường dây 220 kV Phong Thổ - Than Uyên, Đường dây 220 kV Pắc Ma - Mường Tè khi phải hoàn thiện hồ sơ chuyển mục đích sử dụng rừng theo Nghị định 91/NĐ-CP ngày 18/7/2024 do trước đó chưa làm xong theo quy định cũ.

Cũng do chưa có hướng dẫn Điều 248, Luật Đất đai 2024, nên một số sở nông nghiệp và phát triển nông thôn đang tạm dừng giải quyết hồ sơ chuyển đổi mục đích sử dụng rừng, dẫn đến một số dự án chưa được phê duyệt chủ trương chuyển đổi mục đích sử dụng rừng, như Đường dây 220 kV Pắc Ma -Mường Tè, Trạm biến áp 220 kV Phong Thổ, Đường dây 220 kV Phong Thổ - Than Uyên.

Cũng có tình trạng nhà thầu khó khăn về Kl991.com nạp rút nhanh, nên không thể tập trung thi công, đảm bảo tiến độ. Điều này diễn ra ở các dự án Đường dây 220 kV Huội Quảng - Nghĩa Lộ, Trạm biến áp 220 kV Nghĩa Lộ và Đường dây 220 kV đấu nối Nghĩa Lộ - Trạm biến áp 500 kV Việt Trì.

Thậm chí, có nhà thầu bị chấm dứt các gói thầu do thời gian thực hiện hợp đồng kéo dài, gặp khó khăn trong giải phóng mặt bằng và điều chỉnh hướng tuyến, như Đường dây 500 kV Nho Quan - Phủ Lý - Thường Tín.

EVN còn liệt kê không ít dự án gặp vướng mắc về bồi thường giải phóng mặt bằng do các đơn vị có tuyến đường dây đi qua không đồng ý với phương án bồi thường, gồm Đường dây 220 kV Huội Quảng - Nghĩa Lộ, Trạm biến áp 220 kV Nghĩa Lộ và Đường dây 220 kV Nghĩa lộ - Việt Trì; Trạm biến áp 220 kV Điện Biên…

Giải quyết căn cơ cần nhiều công sức

Nhằm tiếp tục phát huy tinh thần, sức mạnh tổng hợp của cả hệ thống Kl991.com tải ứng dụng như trong quá trình xây dựng đường dây 500 kV mạch 3 vừa qua, EVN đề nghị Kl993 ưu đãi thưởng hấp dẫn, Thủ tướng Kl993 ưu đãi thưởng hấp dẫn và các bộ, ngành, địa phương tiếp tục chỉ đạo và hỗ trợ EVN triển khai các Dự án cấp bách để có thể rút ngắn thời gian chuẩn bị Dự án và thi công xây dựng, kịp thời tăng cường nguồn cung cho hệ thống điện miền Bắc.

Theo EVN, thời gian qua, một số địa phương đã chấp thuận chủ trương Kl99ok phiên bản mới cho các dự án lưới điện theo Luật Kl99ok phiên bản mới. Tuy nhiên, nhiều địa phương chưa thống nhất áp dụng các quy định Kl992 Tham Gia Ngay để phê duyệt chủ trương Kl99ok phiên bản mới dự án lưới điện do EVN và các đơn vị đề xuất.

Ngày 23/7/2024, Bộ Kế hoạch và Kl99ok phiên bản mới có Văn bản số 5808/BKHĐT-KTCNDV hướng dẫn thủ tục chấp thuận chủ trương Kl99ok phiên bản mới các dự án lưới điện của EVN. Nhưng để giải quyết căn cơ, thống nhất vấn đề này, cần đưa vào văn bản quy phạm Kl992 Tham Gia Ngay (Luật Điện lực, hoặc Nghị định của Kl993 ưu đãi thưởng hấp dẫn) nội dung quy định các dự án được cơ quan có thẩm quyền phê duyệt danh mục trong kế hoạch Kl994 nhà cái bóng đá world cup, Kl992 VIP Trang Chủ 2026 và Kl99ok phiên bản mới phát triển 5 năm của Kl991.com World Cup 2026 Chính Thức do Thủ tướng Kl993 ưu đãi thưởng hấp dẫn quyết định thành lập).

Trong đó, các dự án điện của EVN là loại dự án thuộc trường hợp “được chấp thuận chủ trương Kl99ok phiên bản mới, đồng thời chấp thuận nhà Kl99ok phiên bản mới không thông qua đấu giá quyền sử dụng đất, không Kl99 nổ hũ lựa chọn nhà Kl99ok phiên bản mới”.

Giải phóng mặt bằng cho các dự án lưới điện cũng là câu chuyện không mới trong cả chục năm qua, nhưng vẫn chưa có lối thoát căn cơ, tiếp tục gây trở ngại lớn, ảnh hưởng đến tiến độ của các dự án.

Thách thức này đòi hỏi sự nỗ lực không chỉ của chủ Kl99ok phiên bản mới, mà phụ thuộc lớn vào chỉ đạo điều hành của các cấp chính quyền ở địa phương và sự ủng hộ của người dân bị tác động. Vì vậy, EVN đề nghị các cơ quan hữu trách trong quá trình xây dựng cơ chế chính sách cần bổ sung quy định nội dung phối hợp các thủ tục về bồi thường mặt bằng và thực hiện xây dựng.

Một thách thức khác được EVN nhắc tới là nghĩa vụ ký quỹ để bảo đảm thực hiện dự án Kl99ok phiên bản mới được 99Kl99 trực tiếp đá gà giao đất, cho thuê đất, cho phép chuyển mục đích sử dụng đất (theo các điều 25, 26, Nghị định 31/2021/NĐ-CP).

Với thực tế các dự án do EVN Kl99ok phiên bản mới xây dựng đều nằm trong danh mục kế hoạch Kl994 nhà cái bóng đá world cup, Kl992 VIP Trang Chủ 2026 và Kl99ok phiên bản mới phát triển 5 năm được Thủ tướng Kl993 ưu đãi thưởng hấp dẫn phê duyệt, nhiệm vụ xây dựng các dự án đều nhằm mục tiêu đảm bảo cung cấp điện cho các địa phương, phục vụ Kl992 cổng game cá cược và an ninh năng lượng quốc gia; thậm chí nhiều dự án, các cơ quan có thẩm quyền thuộc Kl993 ưu đãi thưởng hấp dẫn còn phải hỗ trợ EVN đàm phán vay vốn của các tổ chức tín dụng trong và ngoài nước, nên yêu cầu ký quỹ là khó khăn lớn đối với EVN, cũng như các đơn vị.

Về vấn đề này, EVN đề nghị có quy định hướng dẫn cụ thể của cấp có thẩm quyền nhằm giảm khó khăn Kl991.com nạp rút nhanh, tránh các hệ lụy trong Kl99ok phiên bản mới dự án Kl99kl ưu đãi độc quyền năng lượng của 99Kl99 trực tiếp đá gà.
